近日,阿里与藏中电网联网工程2026年度检修工作有序推进第二阶段任务。国网西藏电力有限公司紧扣“保安全、保供电、保质量”核心目标,在萨嘎县科学布设保电点位、细化保电举措,全方位保障辖区群众生活、产业经营用电平稳有序。
本次年度检修时段为8月4日至8月12日,检修作业覆盖吉隆至萨嘎、萨嘎至仲巴、仲巴至霍尔三条220千伏主干输电线路,是藏西地区主干电网提质增效的关键运维工作。

图为220千伏萨嘎变电站现场(8月6日摄)。新华网发 王封才 摄
清晨,220千伏萨嘎变电站检修作业全面铺开。运维人员严格开展测控信号核对、保护装置校验等精细化作业,全方位排查站内各类设备安全隐患。与此同时,隆嘎、嘎仲II线野外线路消缺工作同步启动,作业人员登高作业,逐一完成铁塔螺栓紧固、导线异物清理等工作,针对性消除高原大风极端天气带来的线路安全隐患,扎实筑牢“电力天路”安全稳定运行根基。
针对萨嘎县雄如乡牧户居住分散、保电覆盖面广、保供难度大的实际情况,国网西藏电力精准施策,在当地布设专属保电点位,投入1000千瓦中压发电车常态化并网发电,切实保障偏远乡镇电力持续可靠供应。
据悉,本次全线检修期间,国网西藏电力累计投入42台中压保电设备,其中专项调配9台部署于萨嘎县,实现县城及重点乡镇保电全覆盖。这也是萨嘎县首次规模化投用中压保电装备,同步配套小型发电机、移动充电方舱作为应急补位保障,将全县整体保电覆盖率提升至98.65%,大幅补齐高原牧区供电保障短板。

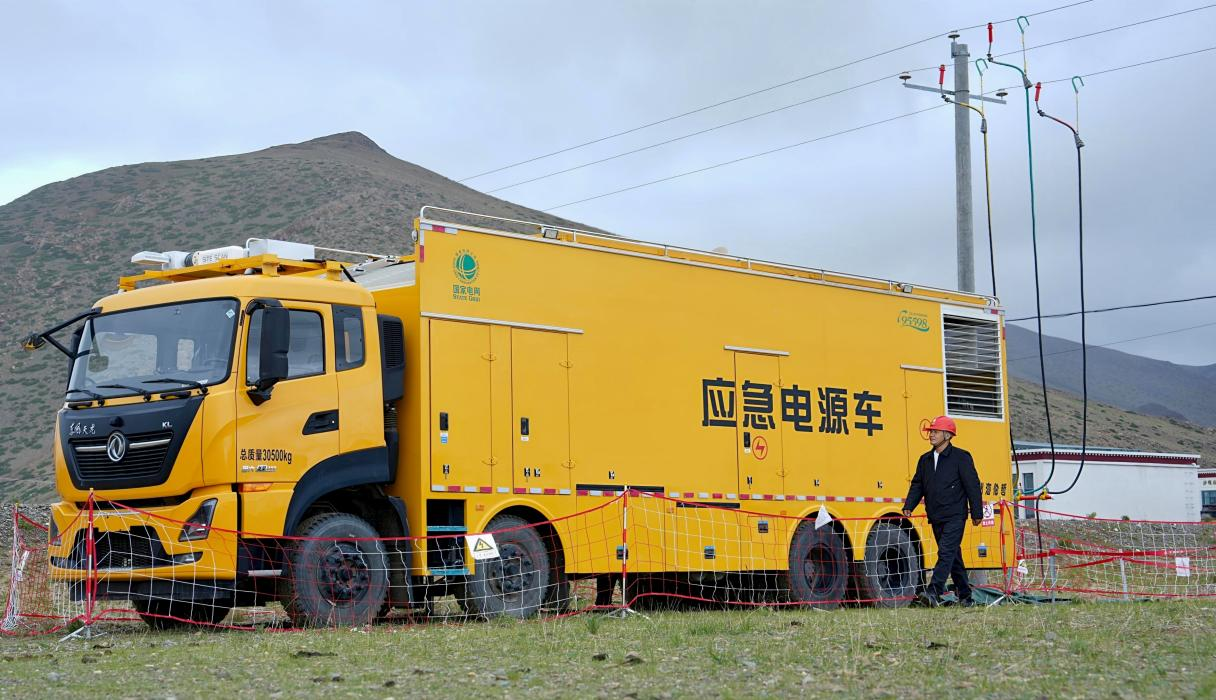

萨嘎县雄如乡,应急中压发电车投入保供电运行(8月6日摄)。 新华网发 王封才 摄
“为筑牢检修期间供电安全防线,公司严格执行24小时全天候线路巡护、现场专人值守机制。”国网萨嘎县供电公司副总经理巴桑旺堆介绍,每日6时工作人员准时完成电网运行方式切换,7时全域启动全部应急保电机组,同时按照60%额定出力精准预留用电负荷,有效抵消高海拔环境造成的机组出力衰减问题,最大程度规避供电波动风险,全力保障辖区居民生活、沿街商铺及各类产业项目用电稳定。
针对池布、下布村118户偏远牧户用电保障需求,精准投放移动充电方舱,为牧民生产生活设备提供便捷补能服务,彻底解决偏远牧区供电保障薄弱难题。据当地合作社反馈,电网检修期间供电平稳可靠,日常生产经营工作未受任何影响。

电力作业人员在高原输电铁塔开展消缺作业(8月6日摄)。新华网发 王封才 摄
此次阿里与藏中电网联网工程阶段性集中检修,精准排查并消除了藏西主干输电通道设备隐患,有效提升了区域主干电网输电效能,牢牢守住了边境地区民生用电、市场主体经营用电安全底线,为藏西地区高质量发展、民生持续改善提供了坚实可靠的电力保障。(冯晨)
